優化產業結構,推動清潔能源、新材料
重點產業發展
騰越建筑佛肇公司
華智新能源智能設備產業基地項目
春節期間為完成節點目標
項目四十余名管理人員及工人
放棄假期,留守工地
科學組織,爭分奪秒
在萬家燈火之時順利完成項目二期交付工作
并于近日收到完美交付獎牌
未來,項目建成后將帶動萬盛興智能技術產業園轉型升級
有力提升惠州乃至佛肇區域高端制造業水平
對惠州市搶占全國新能源產業高地意義重大
華智新能源智能設備產業基地
項目位于萬盛興智能技術產業園
占地面積約6.07萬㎡
總建筑面積約13.66萬㎡
主要包括三棟高層廠房、一棟高層住宅
自開工以來項目團隊
秉持公司“匠心、高效”的管理理念
抓嚴抓實抓細施工建設
強化過程管控
踐行設計施工一體化
現已完成高層住宅基礎施工
進入三棟廠房施工階段
多項考驗 困難重重 ////
GIANT///LEAP
華智新能源智能設備產業基地項目
單層廠房面積大(單層面積6106.7m2)
但場地狹窄不能同時進行多項作業
冬春時期的小雨又極大遲滯了工期
諸多難題對項目團隊把控
廠房的質安、進度及成本提出了巨大考驗
項目工作會
策劃先行 優化方案 ////
GIANT///LEAP

項目鐵軍因地制宜制定施工方案
認真組織前期統籌工作
對各參建單位統一管理,協同步調
節省時間成本、提升溝通效率
對項目全過程周期進行謀劃
綜合考慮各分包建設任務
在前期場地平整及基礎開挖階段
重點針對原始地面標高進行測量
高精度地面施工過程中

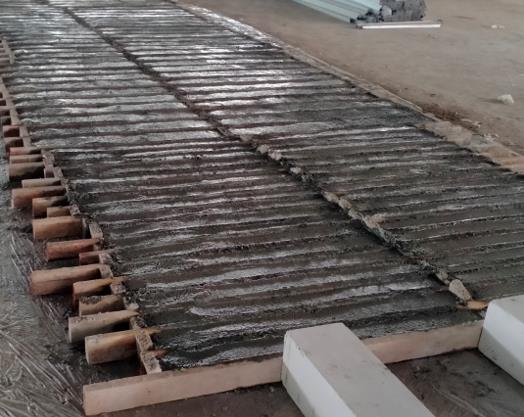

安排專人進行跟進,做到隨測隨找平
最終控制澆筑完成的地面平度在5mm以內
高質量完成施工任務
使用BIM技術模擬出整個施工過程不斷優化施工方案
采用先進的預制構件技術減少現場施工時間和現場作業難度
高效推進 精準施工 ////
GIANT///LEAP

團隊依據工期設定
標準層每個施工段8天時間
安排內架搭設1天
移交給木工穿插木工支模2.5天
移交給鋼筋班組穿插鋼筋綁扎2.5天
木工同時做加固混凝土澆筑1天

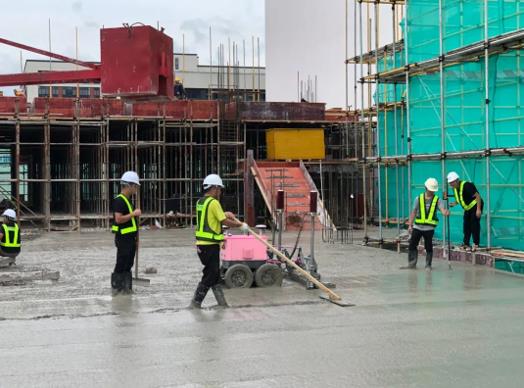

1臺泵作業結構精地坪養護1天
將大面積分割成小施工段的流水作業
各班組工序能有秩穿插、高周轉順利完成各工序節點
人工和機械相結合,充分利用場地空間提高施工效率和質量
目前,華智新能源智能設備產業基地項目建設
正在穩步推進,預計今年7月下旬完工
騰越建筑也將一如既往的建造精品工程
將攻堅克難、優質履約的鐵軍精神進行到底
